Nowega GmbH
Ertüchtigung
Get H2 – Ertüchtigungen (Aufbau einer H2 Infrastruktur)
Zur Ermöglichung des Wasserstofftransports im Rahmen des Projektes „Get H2-Nukleus“ wurden bis Ende Q3/2024 Teile des Nowega-Bestandsnetzes auf Wasserstoff umgestellt. Hierzu plante die Nowega den Umbau von insgesamt neun Stationen sowie von insgesamt drei Passstücken.

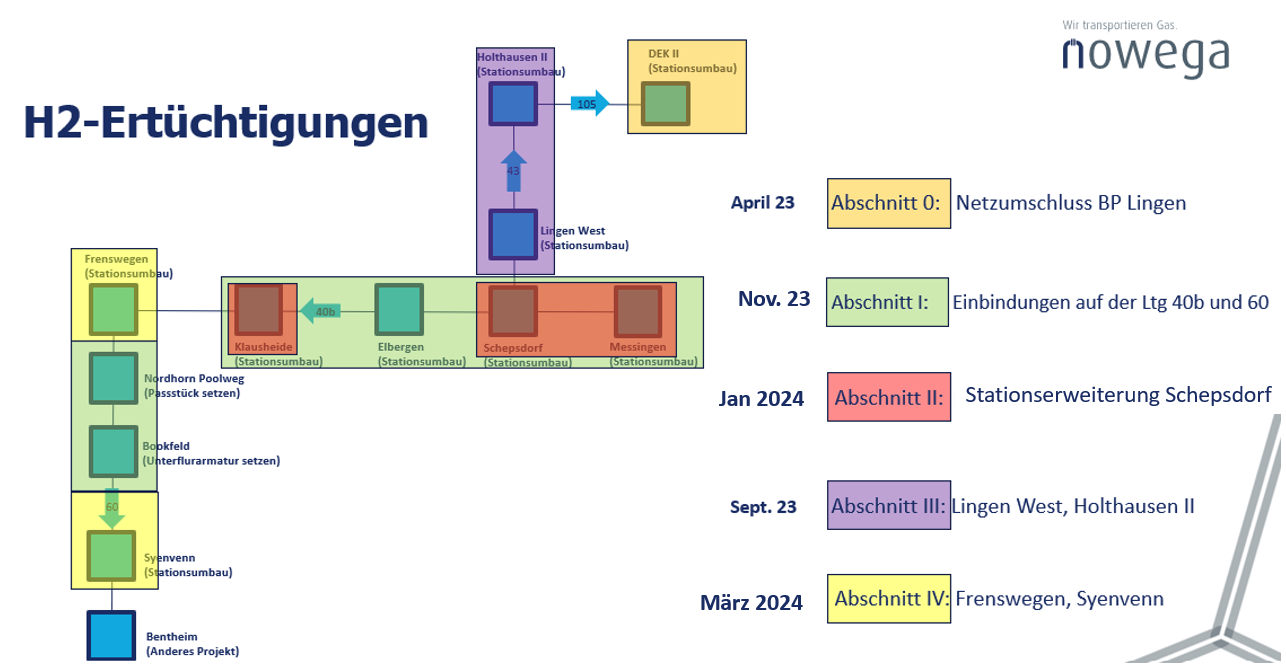

Die Arbeiten fanden im Raum Lingen (Emsland) statt und erstreckten sich bis in die Grafschaft Bentheim. Konkret betrafen die Maßnahmen die Nowega-Leitungen 105, 43, 40b und 60. Durch den zeitlichen Horizont ergaben sich für die geplanten Maßnahmen Teilprojekte, die nacheinander abzuarbeiten waren. Die Rohrleitungsbauarbeiten erstreckten sich über die Dimensionen DN 25 bis DN 500.
Bauzeit
03/2023 – 10/2024
Auftragswert brutto
3.100.000 €
Besonderheiten
Nach Fertigstellung der Maßnahme „Netzumschluss BP Lingen“ konnte mit dem Abschnitt I Einbindungen auf den Leitungen 40b und 60 begonnen werden. Für die Einbindungen, inklusive der Außer- und Wiederinbetriebnahme, war ein 2-wöchiges Zeitfenster (KW 45 + KW 46 2023) für diverse Einbindungen auf den Leitungen 60 und 40b vorgesehen. Auch hier mussten Vorarbeiten, wie Tiefbauarbeiten, Vorfertigungen etc., rechtzeitig vor dem Start der Einbindungen vorgenommen werden. Wichtig war, dass die im Vorfeld durchzuführenden Tiefbauarbeiten für die Einbindungen an in Betrieb befindlichen Leitungen und Anlagenteilen stattfanden. In dem 2-wöchigen Zeitfenster musste in Tag- und Nachtschichten gearbeitet werden.
